به گزارش پایگاه خبری طالشوند، محمود دشت بزرگ، در گفتگویی با رسانهها، اظهار داشت: توسعه زیرساختهای شبکه فوق توزیع برق برای تأمین انرژی پایدار در شهرستان تالش از اهمیت زیادی برخوردار است.

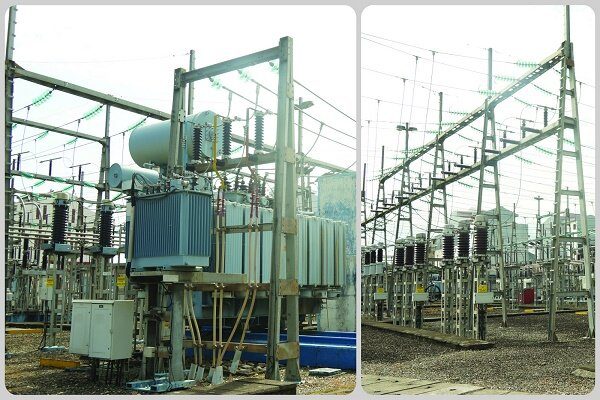

وی با اشاره به رشد بار ناشی از توسعه مناطق صنعتی و پراکندگی جمعیتی بالای شهرستان تالش، از آغاز و اتمام فاز دوم پروژه افزایش ظرفیت پست ۶۳/۲۰ کیلوولت هشتپر خبر داد و افزود: این پروژه که در مهرماه سال جاری آغاز شده بود، با تلاش مستمر همکاران شرکت برق منطقهای گیلان تکمیل و وارد مدار شد.
مدیرعامل شرکت برق منطقهای گیلان درباره جزئیات فنی پروژه تصریح کرد: در این فاز، یک دستگاه ترانسفورماتور ۴۰ مگاولت آمپر جایگزین ترانسفورماتور ۳۰ مگاولت آمپر شد.
دشت بزرگ با تاکید بر اینکه ظرفیت پست از ۷۰ به ۸۰ مگاولت آمپر افزایش پیدا کرده است،خاطر نشان کرد: با اجرای فازهای اول و دوم این پروژه، در مجموع ۳۳ درصد به ظرفیت پست افزوده شده است.
لازم به ذکر است فاز اول پروژه افزایش ظرفیت پست هشتپر پیش از پیک بار سال جاری و در خردادماه به بهرهبرداری رسیده بود.
انتهای پیام/
